落实“双碳”行动!聊城最大跨区域供热项目跨越关键控制节点

发布日期:2022-09-05
【字体:打印

近日,由中建三局浙江公司石化事业部承建的聊城市莘县智能供热管道项目,完成跨国道G240顶进作业,该节点系全线三大控制节点之一。

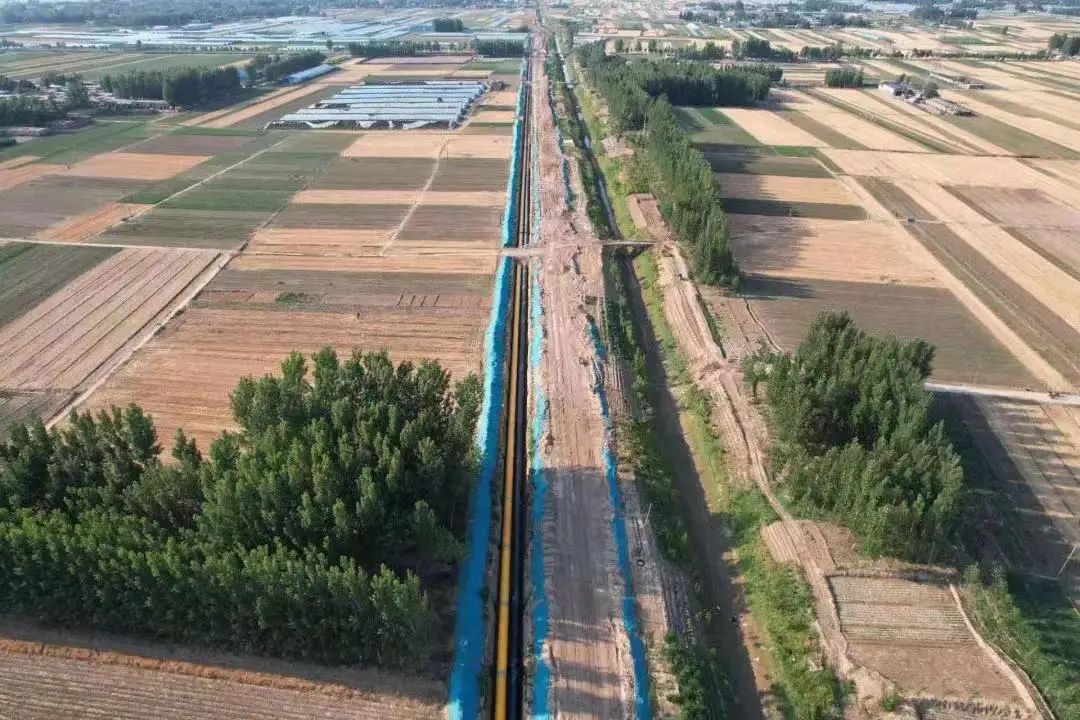

9.5 落实“双碳”行动!聊城最大跨区域供热项目跨越关键控制节点1.jpg

工程为山东省聊城市投资最大、路径最长、工艺最先进,跨区域长输供热项目,项目全长24.7公里,建成后可满足1500万平方米冬季供热,年均可节约能耗17.8万吨标煤,减少二氧化碳排放48.4万吨。

策划先行 打好施工前站

工程跨越莘县及聊城市东昌府区两地穿越6个镇街、47个村庄,涉及公路、厂房、耕地、居民区等,沿线地表及地下情况复杂,为保障施工过程顺利,在入场初期便划分为3个小组,10天完成沿线实地测绘。

 9.5 落实“双碳”行动!聊城最大跨区域供热项目跨越关键控制节点2.jpg

提前安排人员沿线调研,标注24处地下隐蔽管线和26处征拆困难区域,为项目平稳有序推进打好前站。

技术支撑 赋能品质履约

9.5 落实“双碳”行动!聊城最大跨区域供热项目跨越关键控制节点3.jpg

项目采用光纤测温测震工艺以光波为载体,光纤为媒质,通过感知和传输外界振动温度、压力、位移等理化参量,对管线状态进行实时监控,提前预警潜在风险,在线监测漏损事件。

 9.5 落实“双碳”行动!聊城最大跨区域供热项目跨越关键控制节点4.jpg

应用焊口X光探伤及电预热技术,实现焊口探伤全覆盖,运用高强度电流加热技术,将管道受热膨胀变形提前释放,代替补偿器和固定墩,降低管道轴向应力,提高安全性。

绿色节约 减少资源浪费

项目设置排水渠,将基坑开挖带来的地下水,排回周边干渠用于灌溉,避免水资源浪费。

 9.5 落实“双碳”行动!聊城最大跨区域供热项目跨越关键控制节点5.jpg

结合基坑开挖到回填周期短的特点,制定环形土方施工方案,即前段开挖的土方运送至后段回填,降低土方堆场设置数量,减少土方堆场设置数量和征地面积,由于夏季降水频繁,已开挖基坑两侧极易出现垮塌,项目创新采用模板定型填砂方案,回填时通过自制模板支护形成分区,模板内装填砂子,模板外用土方覆盖,每百米节约砂用量337吨。
